国土交通省の「長期修繕計画作成ガイドライン」は、管理組合が将来の大規模修繕を計画的に備えるための国の標準的な考え方を示したものです。この記事では、計画期間30年以上・大規模修繕2回を含む・5年ごとの見直しという3つの基本基準を、修繕委員会や理事会の実務目線で整理し、業者提案を評価できる視点までを解説します。
ガイドラインの位置づけ──標準・任意・実務の基準
長期修繕計画作成ガイドラインは、国土交通省が公表している標準的な指針で、すべてのマンションに法的義務を課すものではありません。ただし、計画修繕の進め方や修繕積立金の設定根拠として広く参照されており、管理組合が業者や管理会社の提案を評価する際の「ものさし」として実務上重要です。
ガイドラインには本体と「コメント」が付いており、あわせて修繕積立金の額の目安を示した別資料も公表されています。管理組合としては、まず自分たちの計画がこのガイドラインの考え方に沿っているかを確認することが出発点になります。
注意したいのは、ガイドラインはあくまで「標準的な作り方」を示すものであり、自分のマンションの建物規模・構造・立地・劣化状況に合わせて中身を調整する必要がある点です。雛形をそのまま当てはめるのではなく、現地調査に基づいて修正していくことが前提になります。
3つの基本基準──30年・2回・5年見直し
ガイドラインが示す代表的な基準は、計画期間・大規模修繕の回数・見直し周期の3点に整理できます。それぞれの考え方は次の表のとおりです。
| 基準項目 | ガイドラインの考え方 | 実務上の意味 |
|---|---|---|
| 計画期間 | 新築は30年以上、既存は25年以上を目安 | 大規模修繕を見通せる長さを確保する |
| 大規模修繕の回数 | 大規模修繕工事が2回含まれる期間とする | 1回分だけでは積立金が不足しやすい |
| 見直し周期 | おおむね5年ごとに見直す | 物価・劣化・工事実績を反映し直す |
計画期間を30年以上とするのは、外壁や屋上防水などの大規模修繕がおおむね12〜15年周期で行われるため、2回分を見込むと約30年が必要になるからです。1回分だけの計画では、2回目以降の費用が見えず、積立金不足や一時金・借入れにつながりやすくなります。
25年・30年という数字は「最低限の目安」です。築年数が進んだマンションや設備更新が重なる時期を抱える場合は、より長い期間で見通すほうが安全です。
計画に盛り込む工事項目──外壁・防水・設備・付属施設
長期修繕計画は、いつ・何を・どのくらいの費用でという情報を工事項目ごとに並べたものです。代表的な項目と一般的な修繕周期の目安は次のとおりで、相場や周期はあくまで目安であり、建物条件で前後します。

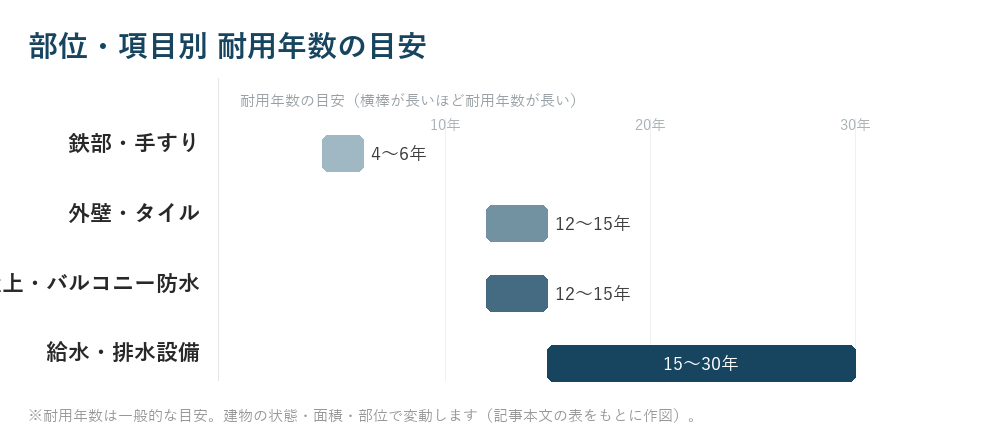

| 部位・項目 | 主な工事内容 | 周期の目安 |
|---|---|---|
| 外壁・タイル | 塗装、タイル補修、下地補修 | 約12〜15年 |
| 屋上・バルコニー防水 | 防水層の更新、トップコート | 約12〜15年 |
| 鉄部・手すり | 塗装、サビ止め | 約4〜6年 |
| 給水・排水設備 | 配管更生・更新、ポンプ更新 | 約15〜30年 |
| 機械式駐車場・付属施設 | 部品交換、更新 | 設備により異なる |
計画作成では、これらの項目を漏れなく拾い、概算工事費と時期を割り付けていきます。特に給排水管の更生・更新やエレベーター・機械式駐車場などの設備更新は金額が大きく、計画から抜けていると後年の積立金不足の原因になります。
業者や管理会社の提案を受け取ったときは、こうした高額・長周期の項目が計画に含まれているかを必ず確認しましょう。外壁・防水だけが手厚く、設備更新が薄い計画は、見かけの積立金が低く抑えられているだけのことがあります。
5年ごとの見直し──いつ・誰が・何を直すか
ガイドラインは、長期修繕計画をおおむね5年ごとに見直すことを基本としています。見直しの目的は、計画を最新の実態に合わせ、積立金の過不足を早めに把握することにあります。
見直しのタイミングと進め方の目安は次のとおりです。
- 5年ごとの定期見直しを基本とする
- 大規模修繕工事の実施前後で内容と費用を反映する
- 建物診断・劣化調査の結果を計画に取り込む
- 物価や工事費の変動を概算費用に反映する
- 見直し結果を総会で説明し、積立金額を再確認する
見直しの主体は管理組合(理事会・修繕委員会)ですが、技術的な裏付けは建物診断や専門家の調査に基づくのが望ましい形です。管理会社や施工業者に作業を委ねる場合でも、前提条件・周期・単価の根拠を説明させ、組合として内容を理解したうえで承認することが大切です。
見直しを先送りにすると、積立金不足が判明したときには値上げ幅が大きくなりがちです。
業者提案を評価する着眼点──組合が確認すべきこと
長期修繕計画は業者や管理会社が作成案を出してくることが多いため、管理組合側にはそれを評価する力が求められます。次のポイントを確認することで、提案の妥当性を判断しやすくなります。
- 計画期間が30年以上(既存は25年以上)で、大規模修繕が2回含まれているか
- 外壁・防水だけでなく、設備更新や付属施設まで網羅されているか
- 概算工事費の根拠(数量・単価・時期)が示されているか
- 5年ごとの見直しが前提として明記されているか
- 結果として必要な積立金額が現状と整合しているか、不足の説明があるか
これらが曖昧なまま「この計画で大丈夫です」と言われた場合は、根拠を質問し、必要なら複数の見積りや第三者の確認を取ることをおすすめします。計画の数字は積立金の値上げに直結するため、組合が納得できるまで説明を求める姿勢が重要です。
まとめ|長期修繕計画作成の5つの実務ポイント
- 国交省ガイドラインは法的義務ではないが、計画と積立金を評価する標準のものさしとして使う
- 計画期間は30年以上(既存は25年以上)を目安に、大規模修繕2回分を見込む
- 外壁・防水だけでなく、給排水設備・エレベーター・付属施設など高額項目を漏らさない
- おおむね5年ごとに見直し、診断結果・物価変動・工事実績を反映する
- 業者提案は計画期間・網羅性・費用根拠・見直し前提・積立金整合の5点で評価する
